山东能源灵台2×1000MW调峰煤电项目两座钢结构间冷塔齐封金顶
  • 2024-07-29
  • 0

  7月13日8时58分,山东能源灵台2×1000MW调峰煤电项目迎来重要里程碑——两座钢结构间冷塔主体顺利合拢封顶。

山东能源灵台2×1000MW调峰煤电项目两座钢结构间冷塔齐封金顶

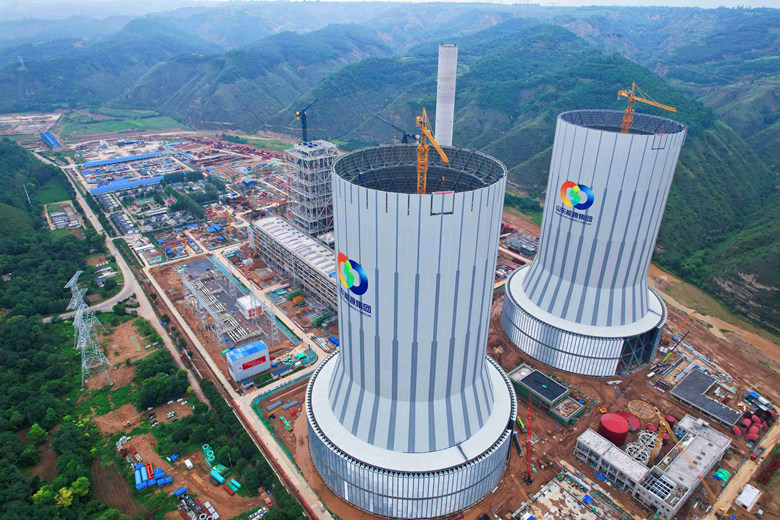

  山东能源灵台电厂间冷塔高195米(约80层楼高),是目前全球最高在建钢结构间冷塔。两座钢塔由“下部锥体+展宽平台+圆柱塔体+加强环”四部分组成,其中下部锥体分6层,高度70.7m,底部直径133.5m,上部圆柱塔体分12层,直径93.5m。

  从环基第一方混凝土浇筑至塔顶最后一片钢三角吊装,历时400多天。1号塔于2023年9月8日首吊,2号塔于2023年11月17日首吊,至2024年7月13日双塔封顶,吊装总周期为210天,实际吊装仅用162天。施工过程中,项目监理部全体人员克服施工现场作业场地狭小、湿陷性黄土、多雨天气等诸多不利因素,严把安全关、质量关,进度关,土建、焊接及安全监理人员始终坚守岗位,强化责任担当,付出了无数心血与汗水,确保灵台项目保质保量完成双塔封顶。监理人员全力以赴、狠抓落实的工作作风得到了业主及各参建单位的高度评价。

  下一步,项目监理部全体人员将坚定信念,以铸就品质工程为目标,力求取得更加优秀的成绩!
